Projektin kannattavuuslaskenta

Projektin kannattavuuslaskennan avulla seuraat projektin tuottoja, kuluja ja kannattavuutta projektin aikana sekä projektin valmistumisen jälkeen. Raportin tiedot kootaan automaattisesti eri NetBaron-sovelluksista, joten projektin taloudellista tilannetta voidaan seurata ilman erillisiä laskelmia.

Raportin sisältö

  • Projektin numero ja nimi

  • Tuotot ja kulut sovelluksittain

  • Projektikohtainen voitto tai tappio

Raportin hakuehdot

Voit rajata raportin tietoja seuraavilla hakuehdoilla:

  • Projekti: Valitse yksi tai useampi projekti, jonka tietoja haluat tarkastella. Valitsemalla Kaikki raportille haetaan kaikki määritettyyn aikaväliin sopivat projektit.

  • Aikaväli: Rajaa raportti projektin alkamis- ja päättymispäivän perusteella. Voit määrittää vain toisen päivämäärän. Jos määrität esimerkiksi alkupäivän mutta jätät loppupäivän tyhjäksi, raportille haetaan kaikki kyseisen alkamispäivän jälkeen alkavat projektit. Jos aikaväliä ei määritetä lainkaan, mukaan otetaan myös projektit, joille ei ole asetettu alku- tai loppupäivää.

  • Sovellukset ja tila: Valitse, minkä sovellusten tapahtumat ja missä tilassa olevat tapahtumat tuodaan raportille. Vältä päällekkäisiä valintoja, jotta sama tieto ei kirjaudu raportille kahteen kertaan.

    • Esimerkki: Jos valitset mukaan sekä myyntitilaukset että myyntilaskut, älä yleensä valitse myyntitilauksilta tiloja Laskutettu ja Maksettu, jos tuot myyntilaskuilta keskeneräiset, laskutetut ja maksetut tapahtumat. Muuten samat tuotot voidaan laskea raportille kahdesti.

  • Taso: Valitse Taso-valikosta raportin tarkkuus. Mitä suurempi taso on, sitä tarkemmin tiedot eritellään. Esimerkiksi Taso 1 näyttää vain päätason tiedot, kun taas Taso 3 näyttää lisäksi sovelluskohtaiset tuotot ja kulut.

  • Näytä projektin rakenne: Valitse tämä, jos haluat näyttää myös projektin aliprojektit. Ilman valintaa raportilla näytetään vain projektin päätaso.

  • Useita projekteja: Kun valittuna on useita projekteja, raportin lopussa näytetään Kaikki projektit yhteensä -yhteenveto valittujen projektien tuotoista ja kuluista.

Huomioi tietoja valitessasi: Tarkista, etteivät eri sovelluksista tuotavat tapahtumat ole samoja. Esimerkiksi myyntitilauksen ja siihen liittyvän myyntilaskun tuominen raportille samoilla tiloilla voi kaksinkertaistaa tuotot.

Esimerkit raportin tarkkuustasoista

Taso 3

Esimerkki tason 3 raportista

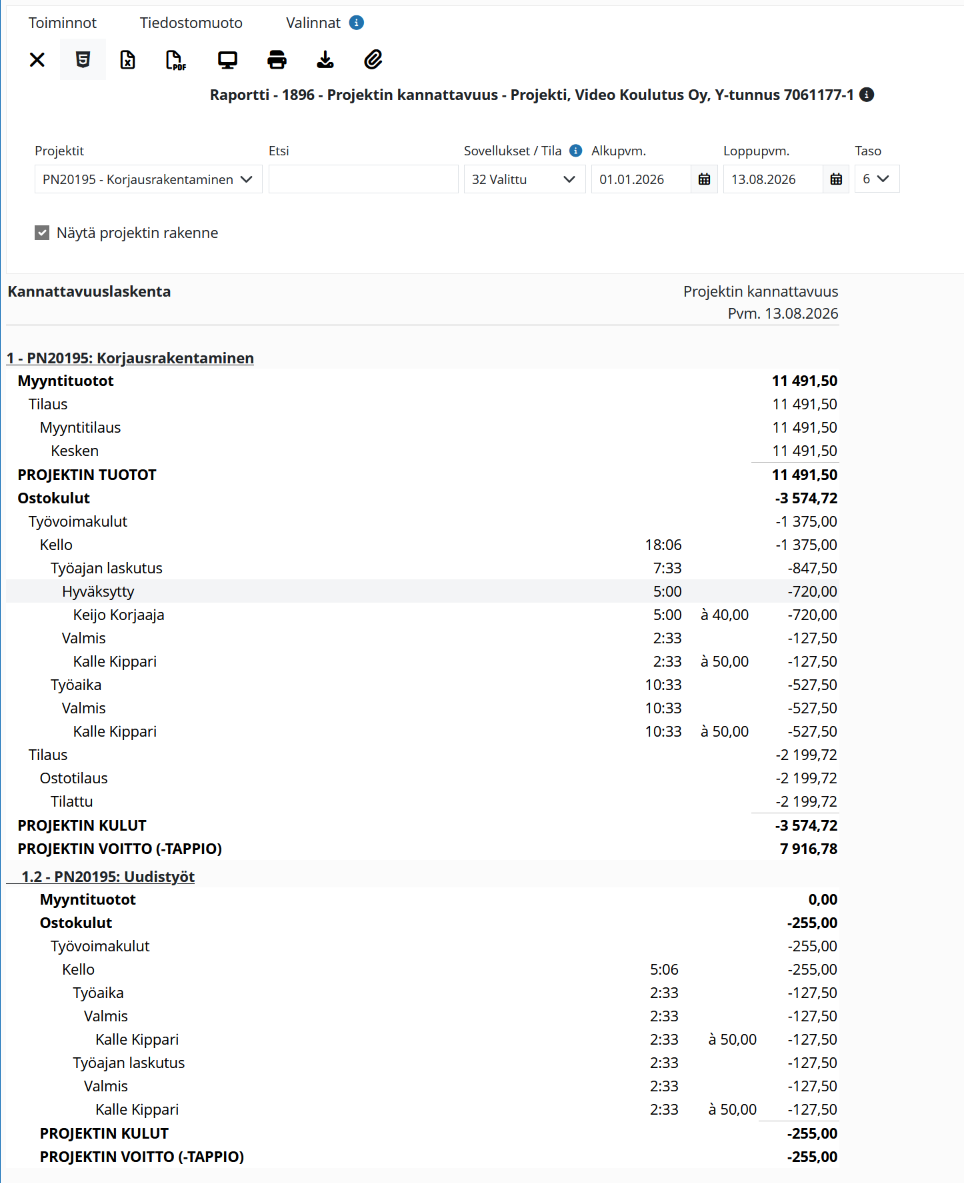

Taso 6

Esimerkki tason 6 raportista
